數據中心機房消防維保規定 機房消防維保內容

發布時間:2023-04-06 17:11:54

數據中心機房一般地面是墊高的,一般采用的是有管網或者是無管網的全封閉氣體滅火應用系統。

數據中心機房維保頻率應為每季度一次,行業內俗稱季檢。這個頻率是有法規依據的:GB50263-2007第8.0.7條規定:每季度應對氣體滅火系統進行1次全面檢查。

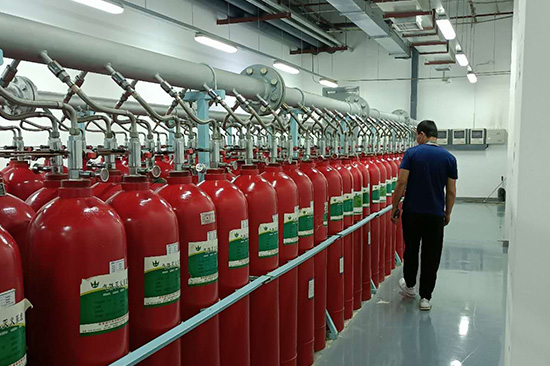

數據中心消防維保

數據中心機房維保內容,每次季檢時主要是做巡檢、核查以及報警系統的單點測試等工作,不做聯動測試工作。但每年的4個季度中,應選取1個季度做年度測試,按照GB50263-2007第8.0.8條規定:每年應按本規范第E.2節的規定,對每個防護區進行1次模擬啟動試驗,并按本規范第7.4.2條規定進行1次模擬噴氣試驗。

模擬啟動試驗即系統的聯動測試,分為手動模擬啟動試驗和自動模擬啟動試驗兩種,該兩種試驗均應該做。

至于模擬噴氣試驗即為行業內俗稱的模擬試噴(該條按規定是要做的,但鑒于實際情況——模擬噴氣試驗的費用不低且對現場運行存在一定的影響,因此大多數客戶并不采納、執行。建議大家可以在每三年一次的氣瓶定檢時向客戶推薦試噴方案,既能節省費用亦能驗證系統噴灑的可靠性)。

七氟丙烷系統模擬噴氣試驗不應采用七氟丙烷滅火劑,宜采用氮氣,也可采用壓縮空氣作為試驗替代藥劑。氮氣或壓縮空氣的充裝壓力應按設計要求執行。參與模擬噴氣試驗的氣瓶應為氣瓶總數的20%,但不得少于1個。
